CDM Smith liderem wdrażania retencji wód opadowych w Warszawie
Biuro CDM Smith w Warszawie zaangażowane jest w rozwój systemu retencyjnego w Warszawie od roku 2014. Wtedy to został podpisany kontrakt z MPWiK powierzający nam wykonanie:
- modelu matematycznego systemu kanalizacyjnego miasta,
- wariantowych analiz przed inwestycyjnych,
- koncepcji podstawowych elementów programu inwestycyjnego,
- koncepcji systemu sterowania siecią,
- dokumentacji przetargowych na realizację poszczególnych zadań w systemie „projektuj i buduj”.
Przeprowadzone analizy i prace wstępne pozwoliły na określenie koniecznego zakresu programu inwestycyjnego uwzględniającego przede wszystkim wykonanie: zbiornika retencyjnego na terenie oczyszczalni ścieków Czajka, kolektorów Lindego Bis, Mokotowskiego Bis oraz kolektora Wiślanego. Integralnym elementem tego programu jest centralny system sterowania siecią kanalizacji ogólnospławnej w czasie rzeczywistym (RTC). Model matematyczny oraz koncepcja systemu starowania realizowane były we współpracy z instytutem itwh (Institut für technisch-wissenschaftliche Hydrologie GmbH) z siedzibą w Hanowerze.
Lokalizacja obiektów modernizowanego systemu
Podstawowe obiekty programu inwestycyjnego:

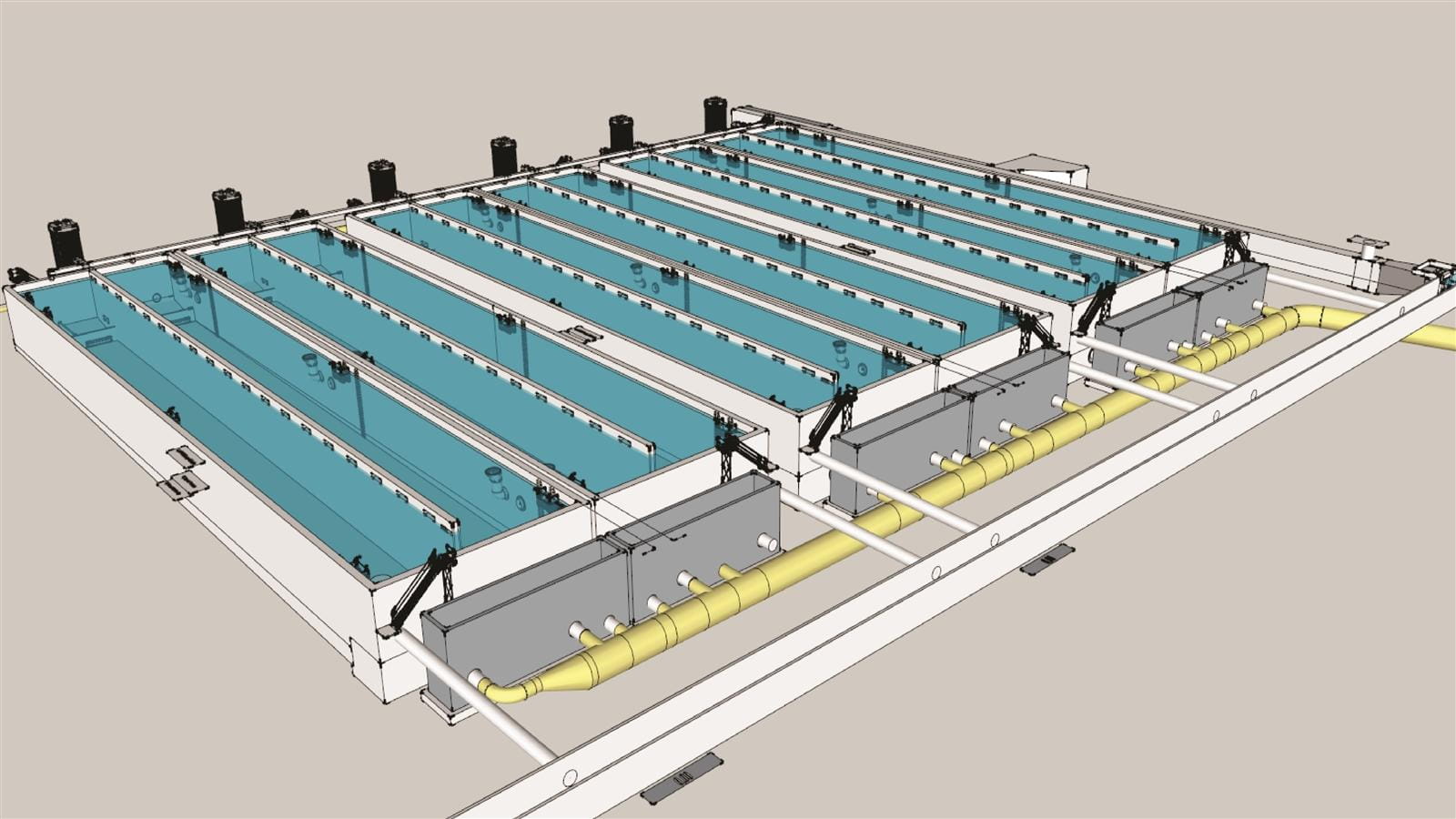

• Zbiornik retencyjny na terenie Oczyszczalni Ścieków „Czajka”
- Projekt zakończony w roku 2020
- Pojemność zbiornika: 78.000 m3
- Długość: 100 m, szerokość: 40 m, wysokość: 10 m
- Wartość inwestycji: ok 23 mln Euro
- Jeden z największych zbiorników w Europie.
• Kolektor Wiślany wzdłuż Wisłostrady
- Pojemność: 50.000 m3
- Średnica kolektora: DN 0,8 -3,2 m
- Długość kolektora: 9,5 km
- Wartość inwestycji: ok 100 mln Euro
• Kolektor Lindego Bis
- Średnica kolektora: 2 m
- Długość kolektora: 4 km
- Wartość inwestycji: ok 32 mln Euro
• Kolektor Mokotowski Bis
- Pojemność: 6.800 m3
- Średnica kolektora: DN 2,8 m
- Długość kolektora: 1,2 km
- Wartość inwestycji: ok 39 mln Euro
Nowa infrastruktura Warszawy wraz z najnowocześniejszym systemem sterowania sprawi, że nasze miasto będzie przygotowane na zmiany klimatu i zmniejszy nasz ślad ekologiczny dla przyszłych pokoleń.
Cała istniejąca oraz nowobudowana infrastruktura będzie wyposażona w urządzenia sterujące i monitorujące pracę kanalizacji. Zaprojektowany system monitorowania i sterowania siecią w czasie rzeczywistym (RTC) będzie zbierał informacje zarówno z poszczególnych obiektów, jak i z głównego radaru pogodowego. RTC to inteligentny system dzięki któremu służby MPWiK będą mogły reagować na zmiany pogody w czasie rzeczywistym.
Pierwszy element programu inwestycyjnego, budowa zaprojektowanego przez CDM Smith zbiornika retencyjnego, została zakończona w roku 2019. MPWiK sukcesywnie realizuje cały program inwestycyjny związany ze zwiększeniem pojemności retencyjnej systemu kanalizacyjnego. Oprócz projektów zbiornika retencyjnego, CDM Smith wykonywała projekty kolektora Lindego, Mokotowskiego i elementy kolektora Wiślanego. Zakończenie budowy tych kolektorów planowane jest na rok 2023. Natomiast instytut Itwh, niezależnie od CDM Smith, realizuje wdrożenie systemu RTC.
Właściwe podejście do potrzeb modelowania pozwala na stopniową efektywną rozbudowę modelu i systemu sterowania.
